In 2024 hebben we aanzienlijke vooruitgang geboekt met onze spoor- en stationsprojecten. Ondanks uitdagingen met capaciteit en materiaalbeschikbaarheid, hebben we belangrijke stappen gezet om zowel het reizigers- als goederenvervoer te verbeteren. In 2024 voerde ProRail grote spoorprojecten uit, waaronder de vernieuwing van vijf kilometer spoor in Amersfoort, onderhoudswerkzaamheden rond Rotterdam Centraal, en diverse werkzaamheden in en rond Leeuwarden. Door grootschalige vervangingen en verbeteringen hebben we de infrastructuur gemoderniseerd en de betrouwbaarheid van het spoorvervoer vergroot. Onze inspanningen hebben geleid tot een robuuster en efficiënter spoornetwerk, wat de basis legt voor toekomstige groei en ontwikkeling.
Onderhoudsprojecten
In 2024 hebben we op grote schaal spoorstaven, rails, dwarsliggers en ballast vervangen op trajecten en emplacementen (ofwel bovenbouw- vernieuwingen, BBV) op diverse locaties bij onder andere Zevenaar-Winterswijk, Tiel-Elst, Zwolle-Amersfoort, Arnhem Berg, heuvel Kijfhoek, Maaslijn, Eindhoven-Blerick, Breda-Boxtel, West Brabant, IJ-viaduct Amsterdam, Amsterdam-Duivendrecht, Amsterdam Westtak en de Schiphollijn.
In Deurne hebben we de betonbaan verwijderd en vervangen door spoor in ballast voorafgaand aan de start van de 80-weekse buitendienststelling in Duitsland om het risico op verstoringen te mitigeren. Deze was in het verleden als proef aangelegd en bestond uit betonnen platen waar de spoorstaven in zijn gelijmd. Door degeneratie ontstond een verhoogd risico op verstoringen.
We voerden het grootschalig functiehandhavingsproject Amersfoort West uit. Aan de westzijde van station Amersfoort is het emplacement grotendeels vervangen. We deden dit tijdens een zevenweekse buitendienststelling in de zomer van 2024. Met de nieuwe sporen hebben we rijtijd gewonnen en is de treindienst robuuster geworden.
We verrichtten op diverse locaties werkzaamheden om de trein- beveiligingsinstallaties te vervangen, zoals bij Zwolle-Wierden, Tiel- Elst, Zwolle-Deventer, Almelo-Mariënberg en Wierden-Almelo-Hengelo.
Projecten voor reizigersvervoer
Medio 2024 renoveerden we emplacement Leeuwarden tijdens een zesweekse buitendienststelling. We vernieuwden alle sporen en wissels, breidden de bovenleiding uit, legden service- en opstelsporen aan, verbeterden de drainage en watervoorzieningen en verhoogden de snelheid voor treinen van en naar Sneek.
We openden in de zomer van 2024 de onderdoorgang in Rijen. Het kruisend verkeer kan nu veilig het spoor passeren. De overweg is omgebouwd tot railinzetplaats, voor toegang tot het spoor voor onderhoudsvoertuigen.
We realiseerden diverse verbeteringen (transferveiligheid, stiptheid en snelheid van de treindienst) op de spoorlijn tussen Zwolle en Enschede. Aanpassingen aan het spoor en de treinbeveiliging zorgen ervoor dat de intercity meer op snelheid kan blijven rijden (en minder hard hoeft af te remmen). Daarmee kan de intercity tussen Zwolle en Enschede drie minuten sneller rijden.
We verzetten veel werk op de corridor Rijswijk-Rotterdam om per dienstregeling 2025 de vijfde en zesde sprinter Den Haag-Rotterdam door NS te kunnen laten rijden. De werkzaamheden rondom Schiedam zijn nog niet volledig gereed. Toch kon NS per dienstregeling 2025 starten met de nieuwe tienminutensprinter tussen Den Haag en Rotterdam. Er zijn nu zes sprinters per uur per richting. In Q1 zullen twee van de zes nog niet stoppen in Schiedam. ProRail verwacht het eerste kwartaal van 2025 het werk af te ronden.
We hebben voor het project Wunderline (snellere treinverbinding Groningen-Bremen) de baanstabiliteit aan Nederlandse zijde versterkt. Hierdoor kan de treinsnelheid naar 130 km/u door samen met de aannemer en ingenieursbureau een innovatieve methode toe te passen: het gebruik van H-profielen in plaats van damwanden. Deze methode verlaagt risico’s in de uitvoering. Hiermee hebben we een nieuwe manier om baanstabiliteit te realiseren beschikbaar.
Projecten voor goederenvervoer
We hebben in 2024 het nieuwe heuvelsysteem op Kijfhoek in gebruik genomen. Onderdeel van het project is het vervangen van zes spoorbundels. We hebben in 2024 de eerste drie vervangen en weer in gebruik genomen. De andere drie worden in 2025 opgeleverd.
In 2024 werkten we aan de finale oplevering van de brandblusvoorziening in het havengebied.
In 2024 voerde ProRail grote spoorprojecten uit, waaronder de vernieuwing van vijf kilometer spoor in Amersfoort, onderhoudswerkzaamheden rond Rotterdam Centraal, en diverse werkzaamheden in en rond Leeuwarden.
Meer groen, comfort en veiligheid

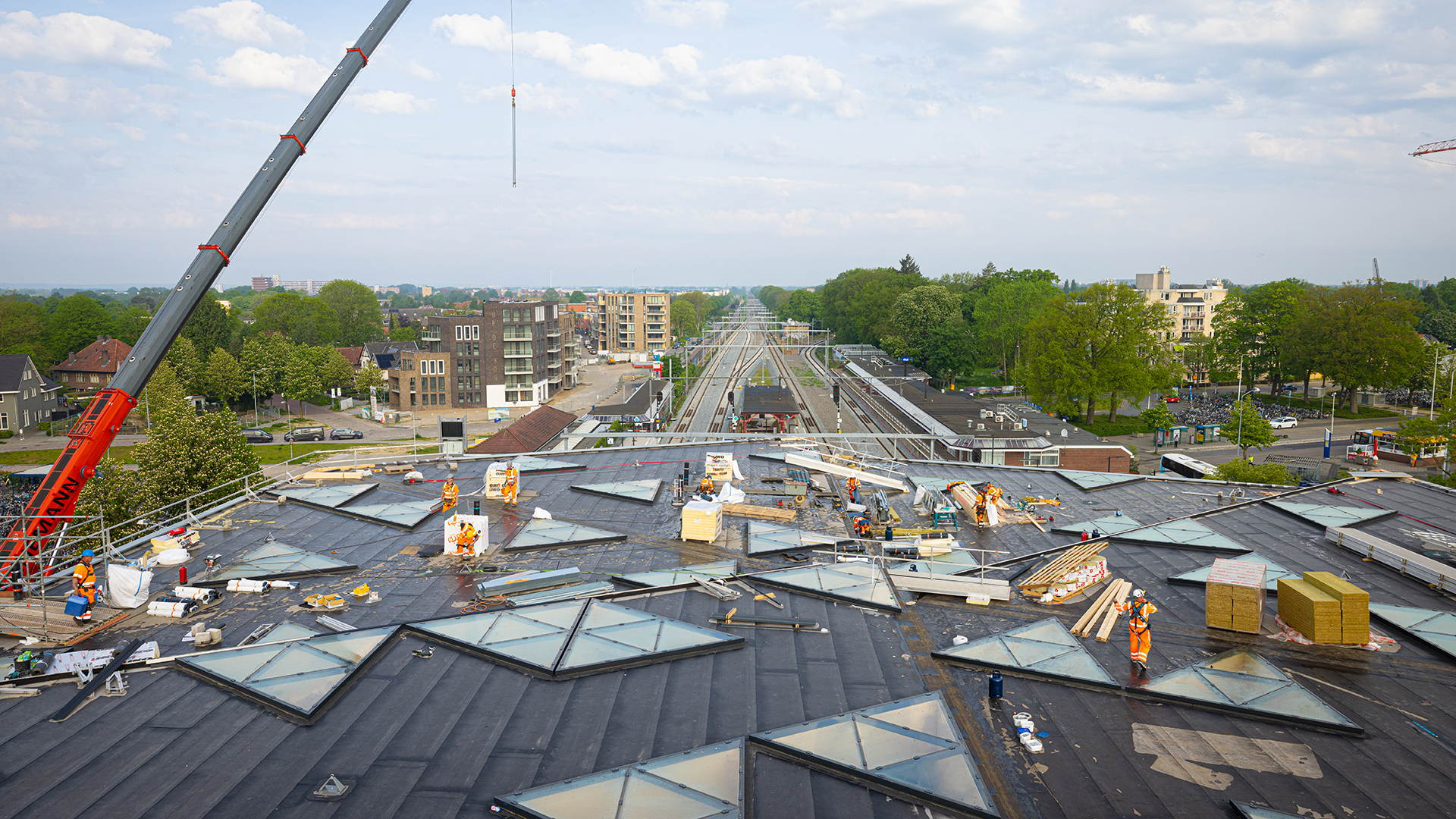

Station Spaubeek is in 2024 vernieuwd met nieuw meubilair en meer groen. Ook de stations Geleen Oost, Hoensbroek en Diemen zijn opgeknapt. Station Ede-Wageningen heeft een compleet nieuw station gekregen.
Programma Hoogfrequent Spoorvervoer
In opdracht van het ministerie van IenW werkt ProRail samen met vervoerders aan Programma Hoogfrequent Spoorvervoer (PHS). Het doel van PHS is om op zeven corridors hoogfrequent spoorvervoer te realiseren, zodat reizigers niet meer op hun horloge hoeven te kijken om hun trein te halen. De trein komt namelijk elke tien minuten. Daarnaast komt er meer ruimte voor het goederenvervoer.
PHS is een langlopend programma. In 2011 is de planuitwerking gestart en het programma loopt tot ongeveer 2030. De extra capaciteit is deels al gerealiseerd: op drie van de zeven corridors is de tienminutentrein ingevoerd (Amsterdam-Eindhoven, Schiphol-Utrecht-Nijmegen en Den Haag-Breda). De komende jaren worden de overige corridors stap voor stap beschikbaar. Dit is van groot belang voor de huidige én toekomstige vraag van reizigers- en goederenvervoerders. Ook legt PHS de basis voor de ontsluiting van de 17 woningbouwgebieden. En maakt PHS de doorontwikkeling naar het Toekomstbeeld OV mogelijk. Daarnaast maken de geplande frequentieverhogingen onderdeel uit van de hoofdrailnetconcessie 2025-2033 met NS.
Het ministerie van IenW stelt twee keer per jaar een voortgangsrapportage op. Hierin staan de voortgang, behaalde resultaten en financiële stand van zaken.
De PHS-projecten zijn grotendeels in uitvoering. Mijlpalen in 2024 zijn:
Door afronding werkzaamheden kan sinds eind december de vijfde en zesde sprinter tussen Den Haag en Rotterdam rijden.

De werkzaamheden op station Amsterdam Centraal zijn in volle gang. Dit is zichtbaar en merkbaar voor reizigers. Vanaf februari 2025 zal de Eurostar ook weer rechtstreeks tussen Amsterdam Centraal en Londen gaan rijden.
We gunden de contracten voor de realisatie van PHS Nijmegen en de aanleg van de verdiepte ligging van het spoor in Vught.
We startten met de realisatiewerkzaamheden van de Meterenboog en Den Bosch-Vught, inclusief de werkzaamheden voor het tijdelijke spoor in Vught zodat we de verdiepte ligging kunnen laten bouwen.
De werkzaamheden voor de uitbreiding en gedeeltelijke vernieuwing van station Nijmegen zijn gestart.
De Raad van State heeft een definitieve uitspraak gedaan in de beroepsprocedure tegen het Tracébesluit PHS Meteren-Boxtel. Het Tracébesluit is daarmee onherroepelijk geworden en het project wordt in zijn geheel uitgevoerd.
We ontvingen van het ministerie van IenW de realisatiebeschikking (MIRT3-besluit) voor de corridor Alkmaar-Amsterdam. We kunnen starten met de uitvoering van de eerste projectonderdelen.
PHS Tilburg is uitgesteld door problemen met het nieuwe type sein. Wel is dit jaar het extra perron in dienst genomen. Uitbreiding van de dienstregeling kan pas als de lay-out van de sporen ook aangepast wordt. Dat is in 2027 voorzien.
De schaarste aan personeel speelt in de hele spoorsector en vraagt veel van partijen. Dit blijft een belangrijk risico voor de uitvoering van de geplande werkzaamheden van PHS. Toch gaat de realisatie van PHS onverminderd door. Dat is goed te zien in onder andere Amsterdam, Vught, Nijmegen en tussen Rijswijk, Delft en Rotterdam. Reizigers op die trajecten merken dat ook. Het uiteindelijke resultaat is straks meer treinen en dus meer zitplaatsen op die drukke trajecten.
Station Delft uitgebreid voor drukker spoorverkeer
In 2024 is station Delft uitgebreid met een extra perron en twee nieuwe sporen als onderdeel van het Programma Hoogfrequent Spoorvervoer (PHS). Deze aanpassingen zorgen ervoor dat er meer treinen kunnen rijden tussen Den Haag en Rotterdam, waardoor de capaciteit en efficiëntie van het spoorvervoer worden verbeterd.
Energievoorziening
Met het landelijk programma Tractie Energievoorziening (TEV) zetten we in 2024 een grote stap in de upgrade van het ProRail tractie-energie netwerk. Tot nu toe zijn 16 nieuwe onderstation locaties gebouwd en opgeleverd, 40 bestaande installaties aangepast en 54 projecten in ontwikkeling of realisatie. Het ministerie van IenW heeft extra budget beschikbaar gesteld voor de voorbereiding van de energievoorziening en technische maatregelen voor toetreding van het nieuwe ICNG-materieel. De ingenieursbureaus en aannemers met energie-erkenning hebben momenteel de capaciteit om de gevraagde productie te leveren.
TenneT en de regionale netbeheerders werken aan het opwaarderen en uitbreiden van het midden- en hoogspanningsnet in Nederland in het kader van de energietransitie. De mate waarin dit succesvol is, heeft impact op de mate waarin spoorvervoer kan groeien. De impact van netcongestie en de mogelijk hogere Elektromagnetische Beïnvloeding (EMC) moet beheersbaar zijn en blijven voor het spoor.
Op het aspect EMC kijken we samen met TenneT naar de ruimte die er is. In een aantal gevallen zijn hiervoor mitigerende maatregelen aan de spoorbaan nodig. We maakten in 2024 de ombouw van het TenneT-aardingssysteem mogelijk door plaatsing van 36 condensatorbanken in Zuid-Nederland.
Het huidige openbare elektriciteitsnet is op veel plaatsen vol. ProRail werkt met (regionale) netbeheerders aan een handelingsperspectief in relatie tot de uitdagingen door netcongestie. Waar de spoorsector wil groeien, is extra elektrische capaciteit nodig en loopt het spoor tegen deze beperking aan. ProRail zoekt samen met de netbeheerders naar win-win scenario’s, waarbij de spoorsector kan blijven groeien en netcongestie niet verergert.
Nieuwe Generatie sein (NG-sein)
Bij veiligheidstesten van het NG-sein constateerden we in 2023 issues met de zichtbaarheid in bepaalde omstandigheden. Hierdoor kon het sein niet veilig worden gebruikt en daarmee niet worden vrijgegeven, met grote impact op 15 projecten die het NG-sein zouden gebruiken. Met mitigerende maatregelen kon een groot deel van de projecten alsnog doorgaan. Voor nu is de leveringszekerheid voor toekomstige projecten gegarandeerd. Pogingen om met de leverancier van de seinen tot een vrij te geven sein te komen, zijn niet gelukt.
ProRail heeft een onafhankelijke partij een evaluatie laten uitvoeren met als doel te leren en de betrouwbaarheid van het product-ontwikkelproces voor nieuwe producten te verbeteren. De uitkomsten zijn eind 2024 gedeeld met het ministerie van IenW. ProRail voert in 2025 onder andere verbeteringen door in het productontwikkelproces, herijkt de contractvorm en voorwaarden en verzwaart de governance en besluitvorming van productontwikkelingen.
Stationsagenda
In de uitvoeringsagenda van de, in 2023 vastgestelde, Stationsagenda staat welke stappen we samen met NS Stations en het ministerie van IenW in 2023 en 2024 zetten om de ambities waar te maken op tien prioritaire thema's (onder andere sociale veiligheid, deelmobiliteit en duurzaamheid).
Begin 2024 heeft het ministerie van IenW de eerste versie van de jaarlijkse voortgangsrapportage (2023) van de Stationsagenda gedeeld met de Tweede Kamer. Eind 2024 zijn de voortgangsrapportage over 2024 en een nieuwe uitvoeringsagenda van de Stationsagenda voor 2025-2026 opgesteld. Deze worden begin 2025 aangeboden aan de Tweede Kamer. De subsidieaanvraag om de maatregelen uit de uitvoeringsagenda te kunnen uitvoeren, wordt in aangepaste vorm opnieuw ingediend.
Het elektriciteitsnet is vaak vol. ProRail werkt met netbeheerders aan oplossingen voor netcongestie, essentieel voor groei van de spoorsector.
Veiligere en beter zichtbare Nieuwe Generatie-seinen in 2024
In 2024 pakten we veiligheidsissues bij het Nieuwe Generatie-sein aan om de betrouwbaarheid en zichtbaarheid te verbeteren.
Aantal seinen
2023: 11.623
Stationsvernieuwingen
In 2024 werkten we samen met onze stakeholders (o.a. vervoerders, NS Stations, gemeenten en provincies) verder aan het vernieuwen van stations of onderdelen daarvan.
Ede-Wageningen: het nieuwe treinstation is gereed en begin 2024 in gebruik genomen. Het nieuwe station heeft nu een ruime toegankelijke toegangstunnel, een stationsgebouw (met stalling voor ongeveer 5.500 fietsen en commercie) en een nieuw busstation. Het oude stations-gebouw maakte ruimte voor een tunnel voor langzaam verkeer. De bouw van de P&R-garage is aanbesteed en start in Q1 2025. In Q1 2025 wordt er nog een fietsenstalling met 1.600 plaatsen gerealiseerd.
In Zwolle is een Passerelle gebouwd (een soort opgetilde straat) en is de grootste ‘Cross-laminated timber (CLT)’ brug van Europa. Deze CO2-neutrale brug bestaat uit 16 liggers en is in totaal ruim 130 meter lang en 10 meter breed. De brug verbindt het oude centrum met de Spoorzone. Hiermee maken we grootschalige woningbouw mogelijk.
In totaal hebben we op elf locaties perrons vernieuwd, is een toegankelijke instap gerealiseerd en/of is de stationsoutillage vernieuwd. Ook rondden we de werkzaamheden op het belangrijke spoorknooppunt Schiphol Airport af. Daar is de perronhoogte op 76 centimeter gebracht.
We vervingen en verbreedden in 2024 de perrons van station Hoorn Kersenboogerd. We zetten het project in 2025 voort met de verlenging van een perronkap, het plaatsen van zonnepanelen en de realisatie van fietsenstallingen en kluizen.
We vervolgden in 2024 de terugplaatsing van de gerenoveerde perronkappen in Leeuwarden. De monumentale kap op perron vier/vijf wordt teruggeplaatst vanaf de eerste helft 2025.
We startten de planstudies naar renovatie van de perronkappen op de locaties Alkmaar, Vlissingen, Roosendaal, Hoorn, Delfzijl, Scheemda en Noordentree Zwolle. We verwachten binnen enkele jaren de renovatie van deze kappen uit te kunnen voeren.
Voor de beoordeling van de constructieve veiligheid van grote publieke gebouwen geldt sinds 2023 nieuwe regelgeving: de Nederlands Technische Afspraak (NTA) 8790. Dit betekent dat eigenaren van grote publieke gebouwen vanaf 2025 verplicht zijn periodiek onderzoek te doen. ProRail zal samen met NS Stations dossiers opstellen voor de grotere stations waar de NTA van toepassing is. De eerste opdrachten hiervoor zijn aan twee ingenieursbureaus verstrekt.
Dit jaar is het programma Telecom op Stations (ToS) gestart. In de komende zes tot acht jaar werken we op ongeveer 300 stations in Nederland aan vervanging en doorontwikkeling van telecomassets. Denk hierbij aan klokken, camera’s, reizigersinformatie, omroep en technische installaties. Dit jaar zijn al verschillende stations in uitvoering gegaan, zoals Haarlem, Nijmegen, Almere Oostvaarders, Amsterdam Muiderpoort, Lelystad Centrum, Maarssen, Weesp.

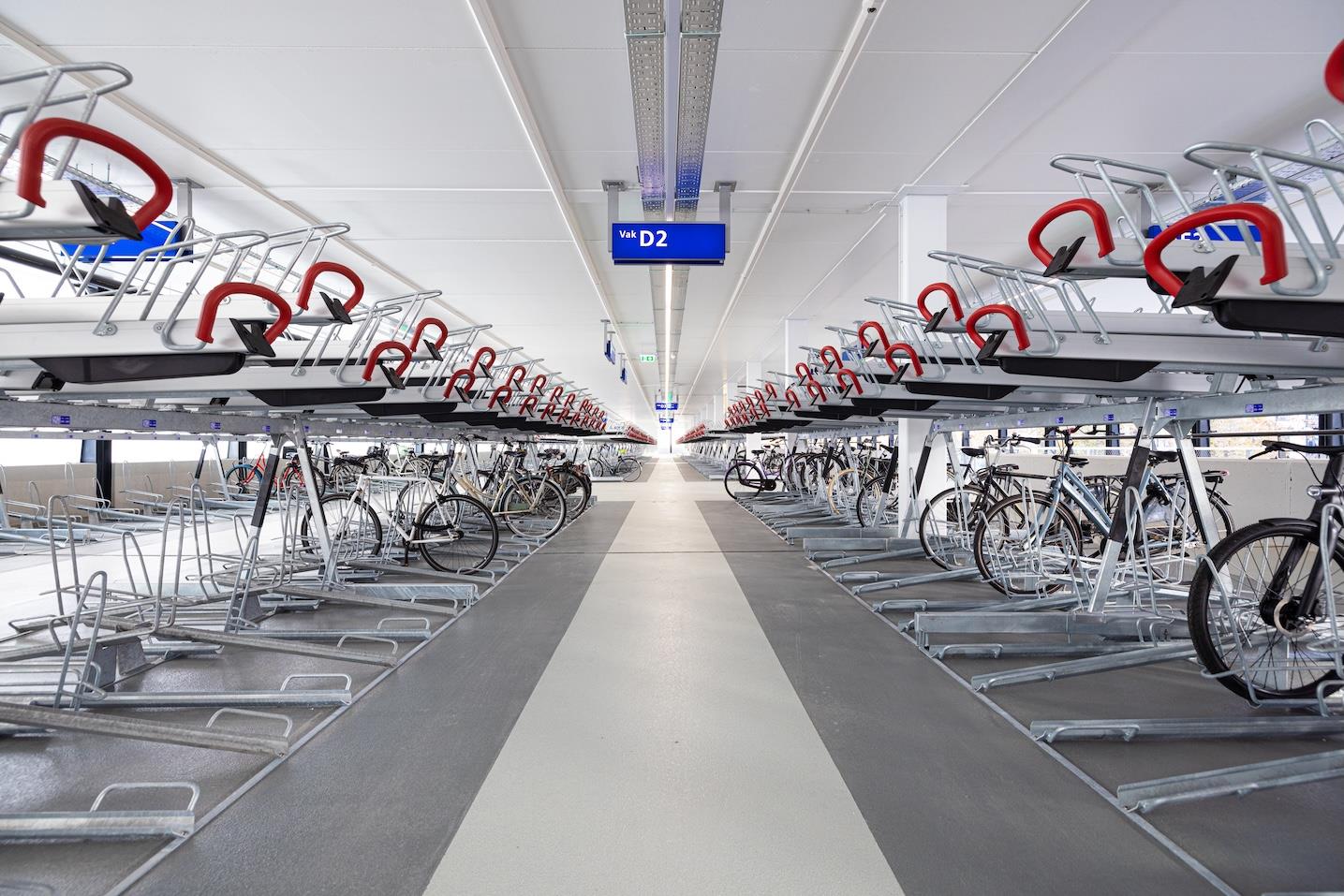

Programma Fietsparkeren
Het programma Fietsparkeren werkte in 2024 aan ongeveer 90 projecten in diverse stadia van ontwikkeling. Deze komen tot uitvoering in de periode tot en met ongeveer 2030. In 2024 leverden we de volgende stallingsuitbreidingen op die in totaal ongeveer 6.000 extra stallingsplekken bieden: Bodegraven, Geldermalsen, Krispijnzijde fietsflat, Leiden Lammerschans, Dordrecht, Voorhout, Boven-Hardinxveld, Ede-Wageningen, Kampen, Bunnik, en Kapelle-Biezelinge.
Programma Toegankelijkheid
In 2024 zijn drie stations voorzien van liften en/of hellingbanen om het station toegankelijk te maken. Daarnaast zijn negen treinstations voorzien van op normhoogte gebrachte perrons. Mensen met een beperking kunnen hierdoor gebruikmaken van 372 toegankelijke treinstations in Nederland. Dit betreft 93% van alle treinstations.
Op station Rotterdam Zuid en station Weesp vervingen we drie liften. Op station Amersfoort vervingen we drie roltrappen.

Uitbreiding fietsenstallingen met 6.000 plekken
In 2024 breidden we fietsstallingen uit met in totaal ongeveer 6.000 extra stallingsplekken: Bodegraven, Geldermalsen, Krispijnzijde fietsflat, Leiden Lammerschans, Dordrecht, Voorhout, Boven-Hardinxveld, Ede-Wageningen, Kampen, Bunnik, en Kapelle-Biezelinge.
