Verbetert

Verbeterprogramma Betrouwbaar Beter

Treinreizigers zijn in 2023 geconfronteerd met veel hinder, zoals vertragingen, verstoringen en drukke treinen. De reizigerspunctualiteit op het hoofdrailnet was met name in het najaar 2023 niet goed. ProRail en NS hebben op 29 februari 2024 het ministerie van IenW geïnformeerd over de hoofdoorzaken van de prestatieverslechtering. ProRail en NS hebben hierin aangegeven zelf het initiatief te nemen tot een verbeterprogramma.

Er zijn drie hoofdoorzaken aangewezen voor de slechtere prestaties in 2023, namelijk;

  1. Tijdelijke snelheidsbeperkingen (TSB’s);

  2. Tekort aan beschikbaar treinmaterieel;

  3. Hinder tijdens werkzaamheden.

Daarnaast is aangegeven dat ook andere oorzaken, zoals onvoldoende buffers in de dienstregeling, storingen in de infrastructuur, derdenstoringen van invloed waren op de slechtere prestaties.

De Tweede Kamer heeft op 2 april 2024 een motie aangenomen die de staatssecretaris van IenW verzoekt een verbeterprogramma onder concessiesturing te starten. Dit betreft een nieuw verbeterprogramma onder de concessiesturing, naast het al bestaande verbeterprogramma HSL-Zuid. ProRail en NS geven met het plan van aanpak dat in juli 2024 is vastgesteld, invulling aan deze opdracht. Het doel is de betrouwbaarheid van de treindienst voor de reiziger te verbeteren en daarmee ook de verbetering van de prestaties voor de reiziger. Vanuit het verbeterprogramma hebben ProRail en NS op basis van de drie hoofdoorzaken verbetermaatregelen geïdentificeerd en geïmplementeerd in 2024.

Daarnaast is ProRail binnen haar eigen verantwoordelijkheid onverminderd doorgegaan met verbeteringen buiten de scope van dit verbeterprogramma, zoals het verminderen van impactvolle infrastoringen en derdenstoringen, vergroting stabiliteit van de buitendienststellingen bij werkzaamheden, verbeteren kwaliteit van de dienstregeling en de scherpte in de dagelijkse operatie.

Ondanks de uitdagende opgave en context in 2024 hebben de verbetermaatregelen ertoe geleid dat we de bodemwaarde van vier operationele concessie-KPI’s hebben behaald: Reizigerspunctualiteit HRN 5 en 15 minuten, Betrouwbaarheid regionale series en Impactvolle storingen. De belangrijkste maatregelen die hieraan hebben bijgedragen, zijn:

  • De verbeteraanpak op TSB’s leidde tot het versneld oplossen van 32 TSB’s. Verder zijn in overleg met vervoerders 5 TSB’s tijdelijk opgenomen in de dienstregeling voor een betrouwbaarder product aan de reiziger. ProRail heeft de sturing op TSB’s én tijdelijke infrabeperkingen (TIB) aangescherpt om deze sneller op te lossen. Naast de aangescherpte sturing zijn processen gewijzigd en monitoringstools ingericht. In de eerste helft van 2025 gaan we hiermee verder en borgen we deze aangescherpte sturing in de organisatie. Ook gaan we van start met het aanpakken van risicolocaties voor mogelijke nieuwe TSB’s.

  • De NS heeft diverse maatregelen genomen voor wat betreft het verbeteren van de beschikbaarheid van materieel. De verbeteringen in de beschikbaarheid over 2024 en de maatregelen voor de zomer- en herfstperiode hebben ervoor gezorgd dat er in de herfstperiode een beperktere daling van de beschikbaarheid heeft plaatsgevonden dan voorgaande jaren.

  • ProRail en NS hebben samen een nieuw proces ontwikkeld voor het betrouwbaarder plannen van de dienstregeling bij impactvolle buitendienststellingen voor reizigers. Dit gewijzigde proces is toegepast na de zomer voor de buitendienststellingen in Utrecht, Amersfoort, Den Haag en Schiphol. Hierin heeft NS ook extra aandacht voor een betrouwbare reisinformatie en klantbegeleiding naar reizigers. Indien nodig wordt ook een aangepast reisadvies gegeven. Hoewel buitendienststellingen altijd impact op de reizigers zullen hebben, zien we dat de aangepaste dienstregelingen inmiddels tot minder vertraging leiden. We continueren deze werkwijze in 2025 voor de hierin geplande impactvolle buitendienststellingen en borgen deze in onze bedrijfsvoering voor de zomer.

  • ProRail startte parallel aan het verbeterprogramma diverse verbeteraanpakken geïnitieerd voor het verbeteren van de prestaties. Deze maatregelen hebben geresulteerd in daling van het aantal impactvolle storingen, vergroting van de operationele scherpte in de dagelijkse operatie en verbetering van de stabiliteit van de buitendienststellingen voor werkzaamheden. Ook heeft ProRail in het proces van de capaciteitsverdeling focus aangebracht voor een betrouwbare dienstregeling voor reiziger- en goederenvervoerders.

In 2025 gaat het verbeterprogramma Betrouwbaar Beter door met het implementeren van de verbetermaatregelen. Conform de afspraken met het ministerie van IenW wordt in Q2 2025 het verbeterprogramma geëvalueerd. ProRail heeft daarbij aandacht voor het borgen van de maatregelen in de reguliere bedrijfsvoering. Daarnaast gaat ProRail door met het continu verbeteren van onze prestaties. Dit doen we in samenwerking met vervoerders en aannemers.

Focus op prestatieverbetering en hinderbeperking

HSL-Zuid is een gezamenlijk verbeterprogramma van ProRail en NS. Binnen ProRail richt dit programma zich op de operationele prestaties op de korte termijn én op maatregelen voor de middellange termijn.

Verbeterprogramma HSL-Zuid

HSL-Zuid is een gezamenlijk verbeterprogramma van ProRail en NS. Binnen ProRail richt dit programma zich op de operationele prestaties op de korte termijn én op maatregelen voor de middellange termijn. Het realiseren van deze maatregelen op de middellange termijn valt buiten het programma en vindt plaats onder de concessiesturing.

Continu verbeteren en prestaties stabiliseren

In 2024 scoorde de reizigerspunctualiteit HSL 5 minuten 69,0% tegenover 73,6% in 2023. Om continu te kunnen verbeteren volgen we de prestaties nauwgezet en zijn de lijnorganisaties ondersteund met rapportages en evaluaties. In 2024 focusten we op het beperken van hinder van de snelheidsbeperkingen als gevolg van de constructieve ontwerpfouten van de tien viaducten ten zuiden van Hoofddorp. We konden een nog grotere hinder voor reizigers voorkomen dankzij frequente afstemming met de vervoerders, aanpassingen in de dienstregeling en optimalisaties van de risicobeheersingsmaatregelen ten behoeve van deze viaducten.

Verbeteren prestaties middellange termijn HSL

Om de prestaties op de middellange termijn op de HSL te verbeteren, voert ProRail verbeteringen door aan de infrastructuur. Deze worden gefinancierd vanuit de € 60 miljoen die het ministerie van IenW aan ProRail en NS ter beschikking heeft gesteld.

In 2024 zijn de volgende maatregelen vanuit dit verbeterbudget gerealiseerd:

  • Het verwijderen van de fasescheiding bij Zevenbergschenhoek aansluiting;

  • Het verlengen van de Level 1 Movement Authority in ERTMS;

  • Het verplaatsen van een stopmarkeerbord (een sein in ERTMS) bij de spanningssluis bij Zevenbergschenhoek.

Deze maatregelen leveren voor ICNG-materieel een rijtijdafname van 33 seconden op tussen Breda en Rotterdam. Voor de TRAXX is de rijdtijdafname 20 seconden. Ook zorgt dit project voor een lagere strandingskans.

Daarnaast kwam in 2024 de veiligheidsbewijsvoering rond van de geplaatste windschermen rondom de HSL. Hierdoor kan het windwaarschuwingssysteem uitgezet worden en kunnen treinen bij harde wind met hoge snelheid blijven rijden.

Verbeterprogramma Zee–Zevenaar

Het verbeterprogramma Zee−Zevenaar is sinds 2022 een programma onder de beheerconcessie en is op 1 januari 2024 gecontinueerd. We hebben het programma in 2024 in samenwerking met het ministerie van IenW geëvalueerd. De belangrijkste conclusies zijn:

  • Veel achterstanden zijn weggewerkt;

  • Op voorhand was al bekend dat er meer dan twee jaar nodig zou zijn om de infra in de haven op orde te brengen;

  • Er bleek bovengemiddeld veel aandacht nodig voor realisatie van de blusvoorzieningen. Dat ging ten koste van voortgang op andere projecten;

  • Milieucompliance bleek onvoldoende integraal en structureel ingeregeld te zijn.

Het verbeterprogramma is verlengd in afwachting van besluitvorming over het nieuwe verbeterprogramma. Het nieuwe programma focust op het voldoen aan wet- en regelgeving externe veiligheid en het op orde brengen van de infra, beheer en onderhoud.

Hieronder lees je op hoofdlijnen over de voortgang van de deelprojecten van dit programma.

Blusvoorzieningen

Medio januari 2024 werd ProRail geconfronteerd met meerdere storingen aan de blusvoorzieningen. Door de storingen was emplacement Botlek tot begin april buiten dienst voor handelingen met gevaarlijke stoffen. Emplacement Pernis was tot begin augustus buiten dienst. We hebben de storingen hersteld en direct maatregelen getroffen om de systemen robuust te maken. Vanaf zomer 2024 zijn de blusvoorzieningen stabiel en zijn alle emplacementen in dienst voor handelingen met gevaarlijke stoffen.

Er is een onderzoek gestart, waarbij emplacement voor emplacement wordt geëvalueerd. Het hele proces wordt bekeken: van ontwerp tot realisatie. Uit de eerste bevindingen blijkt dat de aannemers het vastgestelde ontwerp hebben opgeleverd en dat het systeem als geheel in de basis robuust is. Waar lokaal zwakke plekken in de aanleg zijn ontstaan, moeten deze in beeld komen bij een storing. Dit benadrukt het belang van een adequate herstelorganisatie bij storingen: zwakke plekken worden bij herstel robuust gemaakt.

Ook is geconstateerd dat in de snelheid van het ontwerp en de realisatie situaties zijn gecreëerd die niet optimaal zijn voor onderhoud, storingsherstel en de bereikbaarheid van de systemen. Hierin speelde ook het gebrek aan ruimte op de emplacementen een rol. Er zijn verbeteringen nodig in een adequate storingsorganisatie, bij ProRail en de aannemer. Er moet geïnvesteerd worden in capaciteit en deskundigheid. Dit geldt voor de storingsorganisatie, de keten van de storingsanalyse, de inzet van storingsherstelcapaciteit, de analyse welke mitigerende maatregelen genomen kunnen worden en wat er bij storingen logistiek nog mogelijk is. Hierin zijn stappen gezet en er zijn nog aanvullende stappen nodig.

De blusvoorzieningen op de emplacementen Botlek, Maasvlakte, Waalhaven Zuid en Pernis zijn in 2024 succesvol en op tijd met 3 m/s gespoeld. Emplacement Europoort was in 2023 al gespoeld. Het project is daarmee afgerond.

In april 2024 is een aanvullend onderzoek opgeleverd rond incidentenbestrijding onder hoogspanningslijnen op Waalhaven Zuid en Maasvlakte West. In aanvulling op het onderzoeksrapport van juni 2023, is de conclusie van vier externe adviesbureaus dat er geen (aanvullende) maatregelen nodig zijn om het restrisico af te dekken. ProRail onderschrijft deze conclusie, wil daarnaar handelen en meent daarom dat er geen (aanvullende) maatregelen getroffen hoeven te worden. Het bevoegd gezag is een andere mening toegedaan. Definitieve besluitvorming moet nog plaatsvinden.

Milieucompliance: voldoen aan wet- en regelgeving externe veiligheid

In 2024 zijn er voor de havenemplacementen 11 lasten onder dwangsom (LOD) ontvangen en hebben er 32 verbeuringen plaatsgevonden op lopende LOD’s. Er zijn 23 LOD’s ingetrokken. De aard van de overtredingen is divers. De overtredingen zien onder andere toe op niet functionerende verlichting, gebreken aan blusvoorzieningen, het niet bereikbaar houden van de blusvoorzieningen, het niet op tijd melden van werkzaamheden aan de blusvoorzieningen en het blokkeren van de calamiteitenwegen. Waar de verlichting niet of onvoldoende functioneert, plaatsen we tijdelijke lichtmasten. Eind Q3 2024 is gestart met de ombouw van de verouderde verlichting naar ledverlichting. We verwachten dat in Q2 2025 de ombouw naar ledverlichting op alle vijf havenemplacementen zal zijn afgerond.

We hebben geïnvesteerd in deskundigheid en de inspectiekracht op de emplacementen. Dagelijks zijn er vier inspectierondes op de emplacementen. Daarbij gebruiken we sinds januari 2024 de milieucompliance beheertool (MCBT) om geconstateerde afwijkingen/overtredingen te registreren en hier gericht actie op te ondernemen. De tool levert daarnaast waardevolle data op voor trendanalyses. Hiermee kunnen we gerichte interventies vaststellen.

In juni 2024 is een manager milieucompliance gestart die werkt aan structurele borging van milieucompliance. Zo zorgen we voor sturing, een proactieve houding en eigenaarschap op dit thema. In september 2024 is de nieuwe samenwerkingsstructuur voor milieucompliance opgestart. Deze structuur ontwikkelen we verder door. Ook hebben we een eerste overzicht van alle afwijkingen op vergunningseisen. In een wekelijks overleg bespreken we welke preventieve en correctieve maatregelen we hierop moeten nemen. Deze aanpak ontwikkelen we in 2025 door.

Infra op orde

We hebben het afgelopen jaar achterstanden in de infra weggewerkt en logistieke knelpunten aangepakt. Over de gehele Havenspoorlijn hebben we veel vernieuwd, in totaal 11 wissels, 1 overweg, ongeveer 4,5 kilometer spoor (spoorstaven en ballast), ongeveer 6 kilometer spoorgeometrie en ongeveer 11 kilometer bevestigingsmiddelen. Na intensieve voorbereiding is in december gestart met de vervanging van het treinbeveiligingssysteem op de Havenspoorlijn. We vervangen het huidige storingsgevoelige systeem JADE door het assentelsysteem. In 2025 worden de eerste fases opgeleverd. Het project loopt tot 2029.

Bij de Dintelhavenspoorbrug hebben we de bovenbouw en beide sporen vernieuwd. Ook hebben we kortetermijnmaatregelen uitgevoerd op de Suurhoffbrug. Eind 2024 is met betrekking tot de Suurhoffbrug een onderzoek opgeleverd waarmee in kaart is gebracht met welke maatregelen en onderhoud de technische levensduur van de brug (2042) kan worden gewaarborgd.

Het aantal hinderrijke storingen in 2024 is met ongeveer 30% gedaald ten opzichte van 2023, zowel in aantal hinderrijke storingen als in vertragingsminuten. Er was weinig hinder door wateroverlast, de opgestelde draaiboeken voor risicolocaties zijn effectief. Er was minder hinder door projecten. Hinder door normoverschrijdingen op baan en wissels is afgenomen, mede door een toename van het aantal meetcampagnes.

Business Continuity Management en de weerbaarheid van het spoor

ProRail is aangewezen als aanbieder van een essentiële dienst (AED) en als vitale aanbieder. Dit betekent dat ProRail moet zorgen en laten zien dat we “all hazard” voorbereid zijn op ernstige incidenten, zodat deze niet leiden tot maatschappelijke ontwrichting. Zo hebben we uitwijklocaties voor de vitale gebouwen en zijn IT-systemen redundant uitgevoerd.

Het aantal hinderrijke storingen in 2024 is met ongeveer 30% gedaald ten opzichte van 2023, zowel in aantal hinderrijke storingen als in vertragingsminuten.

Voor ons eigen domein voert ProRail een actieprogramma Vitaal Spoor uit. Hiervoor zijn verkenningen uitgevoerd naar aanvullende maatregelen om de weerbaarheid te verhogen op verschillende domeinen (o.a. fysieke infrastructuur, ICT, economische veiligheid en cybersecurity). In 2025 wordt besloten welke aanvullende maatregelen worden doorgevoerd.

Deze op elkaar aansluitende activiteiten in het kader van BCM, cybersecurity en Vitaal Spoor zijn ook de basis van de voorbereidingen om te voldoen aan de nieuwe nationale Cyberbeveiligingswet (NIS2: Network and Information Security) en de Wet weerbaarheid kritieke entiteiten (CER: Critical Entities Resilience).

Vernieuwingen over de gehele Havenspoorlijn

Het afgelopen jaar zijn achterstanden en logistieke knelpunten op de Havenspoorlijn aangepakt. In december is gestart met de vervanging van het treinbeveiligingssysteem. Het huidige storingsgevoelige systeem wordt vervangen door een betrouwbaarder systeem.

Verbeteraanpak Trein 2025

Doel van het programma VAT25 is om de dienstregeling van 2025 beheerst en tegen een gewenst prestatieniveau te implementeren. Hierbij houden we rekening met de uitbreiding van de dienstregeling en de impact van de tijdelijke omleiding voor goederentreinen door de 80-weekse buitendienststelling wegens het Derde Spoor. We hebben op basis van een analyse en onderzoek een verbetermaatregelenpakket voorgesteld en hiervoor bij het ministerie van IenW een aanvraag ingediend (€ 27,1 mln). het ministerie van IenW besloot slechts een deel van de maatregelen te financieren (€ 8 mln). Hierbij accepteert het ministerie van IenW dat dit deel van de maatregelen de impact van deze ontwikkelingen niet volledig mitigeert en dat dit consequenties heeft voor de prestaties op de Brabantroute vanaf dienstregeling 2025.

ProRail ziet op basis van de eerste periode van omleidingsroutes in mei-juni en november-december 2024 dat de in 2023 gesignaleerde risico’s grotendeels optreden. Vanuit VAT25 zijn de maatregelen in 2024 grotendeels geïmplementeerd volgens planning. We hebben verbeteringen gerealiseerd in de infrastructuur, logistiek en incidentenbestrijding. Daarnaast heeft ProRail binnen eigen financiële kaders extra maatregelen geïmplementeerd voor eind 2024 om sectie-storingen en bovenleidingbreuken te voorkomen. We sturen op meer operationele scherpte in de be- en bijsturing van de treindienst.

Ondanks maatregelen verwachten we een hoog risico op verstoringen in de dienstregeling 2025 vanwege de start van de 80-weekse buitendienststelling in november 2024. We spannen ons maximaal in om de prestaties op het gewenste niveau te houden en waar mogelijk te verbeteren.

Ontwikkelingen Verkeersleiding

Personeelstekort Verkeersleiding (VL)

Het tekort aan treinverkeersleiders was in april 2024 weggewerkt. De situatie wisselde per verkeersleidingspost, maar de landelijke bezetting was 100%. De rest van het jaar lag het tekort tussen 0% en 3%.

De gevolgen van een steeds krappere arbeidsmarkt worden echter steeds duidelijker. Er is een tekort aan opleiders en opleidingsplekken zijn lastiger te vullen. In 2024 werd 98% van de aangeboden opleidingsplekken benut. Deze kandidaten zijn nu in opleiding. Het slagingspercentage van de groep die in 2023 is gestart, was 55% (2022: 66%). Dat bevestigt dat de gemiddelde kwaliteit van de kandidaten afneemt door toegenomen concurrentie op de arbeidsmarkt.

De langetermijnprognose laat zien dat ProRail zeer kwetsbaar is voor de gevolgen van de steeds krappere arbeidsmarkt. We verwachten dat het personeelsbestand na 2024 verder krimpt en er nieuwe tekorten ontstaan. Op termijn kan dit zorgen voor hogere werkdruk bij onze collega’s. Dit brengt risico met zich mee op de ongestoorde uitvoering van de operatie. Om dit te voorkomen, ziet ProRail zich genoodzaakt om het werk met minder mensen mogelijk te maken. Daarom investeren we in digitalisering en organiseren we werk anders.

Functieverbreding Verkeersleiding

Met functieverbreding bereiden we ons voor op de toekomst en het werken volgens het STOC-model (Safety Traffic Order Control). Hierbij verschuift het werkaanbod van vooral veiligheidswerk naar meer logistiek werk. Om deze verandering te ondersteunen, hebben we een nieuwe functiereeks Treinverkeersleider geïntroduceerd op salaris-niveau 6 en 7. Hierbij kunnen treindienstleiders en verkeersleiders doorgroeien naar treinverkeersleider (TVL) veiligheid, combi en logistiek, elk met doorgroeimogelijkheden. Dit biedt loopbaan-perspectief en maakt de organisatie flexibeler. Per 2025 vervielen de seniorfuncties; deze taken werden overgenomen door TVL A-collega’s.

Incidentenbestrijding (inclusief bedrijfsbrandweer Kijfhoek)

Incidentenbestrijding zette zich in 2024 in op het voorkomen en snel oplossen van incidenten. Hierbij zetten we de Smart Monitoring Room (SMR) in. In de SMR komen camerabeelden binnen langs het spoor, emplacementen, overwegen en stations. Verdachte situaties worden zo vroegtijdig gesignaleerd. Dankzij de goede samenwerking tussen binnen en buiten kunnen we snel ingrijpen.

Daarnaast onderzocht Incidentenbestrijding continu naar mogelijkheden om de afhandeling van incidenten te verkorten. Hierbij kijken we welke deelprocessen Incidentenbestrijding zelf kan uitvoeren, zodat de afhandeling minder afhankelijk is van ketenpartners. In bepaalde situaties zetten we de Unimog (railwegvoertuig waarover we per 1 oktober 2023 beschikken) in om treinen weg te slepen. Verder voeren we steeds meer taken zelf uit, zoals bergen en reinigen.

In 2024 is de ProRail-bedrijfsbrandweer op Kijfhoek operationeel geworden. Aangezien de aanleg van het nieuwe blussysteem vertraagd is, vullen we de brandweer aan met extra brandweerfunctionarissen om te kunnen voldoen aan de wettelijke voorschriften.

Winterweer

De bestaande aangepaste dienstregelingen bij winters weer zijn ontwikkeld en getest. Op 8 oktober 2024 hebben we binnen de hele spoorketen een besluitvormings- en systeemoefening gehouden. Bij extreem weer in de winter 2024-2025 kunnen we de bestaande aangepaste dienstregelingen inzetten, namelijk de flexibele Landelijk Uitgedunde Dienstregeling (LUD), de nooddienstregeling winter en de opstartdienstregeling NS.

Bij extreem weer in de winter 2024-2025 kunnen we de bestaande aangepaste dienstregelingen inzetten, namelijk de flexibele Landelijk Uitgedunde Dienstregeling (LUD), de nooddienstregeling winter en de opstartdienstregeling NS.

Doordat extreem winterweer afgelopen jaren uitbleef, blijven de bestaande wintermaatregelen van kracht en introduceren we geen nieuwe voor de winter 2024-2025. Ook gaan we door met de pilot Handelingskader extreem weer met procescontractaannemers. Het is inmiddels onze definitieve werkwijze om regionale reizigersvervoerders te laten deelnemen aan het besluitvormingsproces extreem weer. Ook werken ze mee aan de totstandkoming van de gezamenlijke kernboodschap. Uiteraard onder regie van ProRail.

We zijn gestart met uitwerking van de BKN-maatregel die zich richt op een verminderde inzet van wisselverwarming. Dit betekent dat we komende jaren wisselverwarming niet meer vervangen op plekken waar wissels in de reguliere dienstregeling of de LUD niet of erg weinig gebruikt worden. Voor dagen met veel sneeuw op emplacementen betekent dit een groter risico op hinder en mogelijke uitval van treinen. Door storingsploegen van aannemers gerichter in te zetten op wisselverwarming die nodig is voor de reguliere dienstregeling en de LUD mitigeren we (grotendeels) dit risico.

Spooronderhoud: prestatiegericht onderhoud (PGO)

ProRail laat in 21 contractgebieden kleinschalig dagelijks spooronderhoud uitvoeren door gecertificeerde aannemers. Dit onderhoud wordt aanbesteed via PGO-contracten. Door vertraging in de Europese aanbesteding van de nieuwste contractvariant PGO 4.0 hebben we acht aflopende PGO-contracten tijdelijk verlengd, zonder nieuwe aanbesteding om de continuïteit van het spooronderhoud te kunnen borgen (dit is cruciaal voor de veiligheid en beschikbaarheid).  De complexiteit van de nieuwe contractvariant leidde ertoe dat de invoering meer tijd kostte dan vooraf ingeschat. Inmiddels zijn de eerste zeven PGO 4.0 contracten (voorlopig) gegund.

Daarnaast werkt ProRail via het programma Klein Onderhoud op Orde aan structurele verbeteringen: verbeteringen van processen en systemen, organisatie en besluitvorming, menselijk kapitaal en samenwerking met stakeholders.

Dassen en bevers

Graverij in het spoor door dassen en bevers brengt uitdagingen met zich mee op juridisch-procedureel, ecologisch en technisch vlak. ProRail is daarom in 2023 is het programma Dassen en Bevers gestart. ProRail werkt voortdurend samen met een breed scala aan betrokken partijen (o.a. ministeries van IenW en LVVN, Rijksdienst voor Ondernemend Nederland, Stichting Das & Boom en ecologische bureaus) om zo goed mogelijk rekening te houden met zowel de belangen van het spoor als de belangen van de natuur. Hierbij kijken we met deze partijen naar een effectief handelingskader, verantwoorde ecologische maatregelen en (innovatieve) technische oplossingen. Daarmee zorgen we voor een veilige en betrouwbare bereidbaarheid van het spoor én een veilige leefomgeving voor das en bever.

Programma Dassen en Bevers beschermt spoor en natuur

ProRail startte in 2023 het programma Dassen en Bevers om spoorgraverij aan te pakken en zowel de spoorveiligheid als de leefomgeving van de dieren te beschermen. In 2024 is bij Ravenstein een dassenburcht vervangen door een kunstburcht

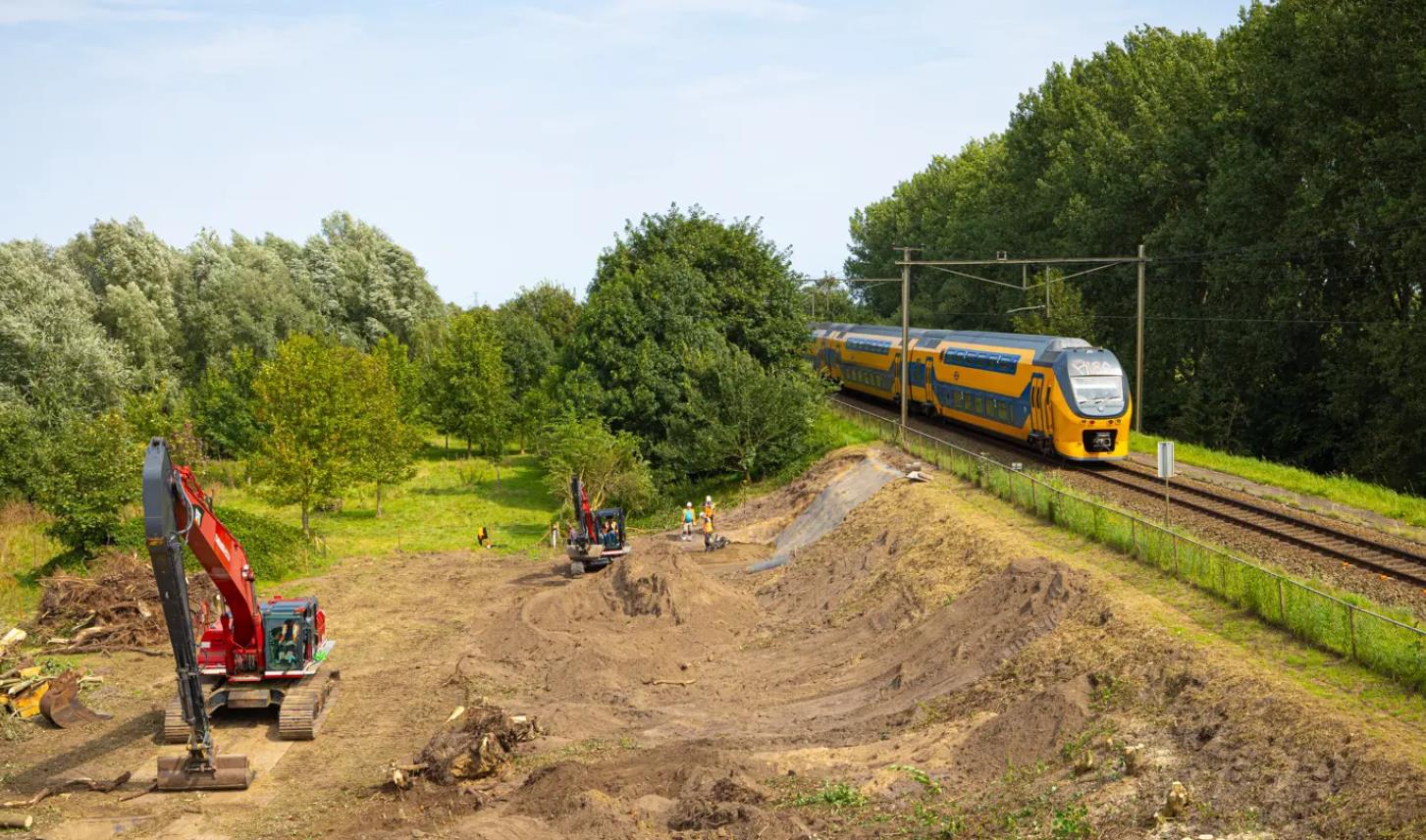

In het najaar van 2024 hebben we een dassenburcht in het spoortalud bij Ravenstein verwijderd. Als gevolg van de graverij door dassen moesten treinen hier met lagere snelheid rijden. Om de dassen een nieuwe verblijfplaats te bieden is voorafgaand aan het taludherstel een kunstburcht gerealiseerd waarna de bestaande burcht is ontmoedigd. Vanuit ecologische monitoring van eerder aangelegde kunstburchten op andere locaties weten we dat de kunstburchten die ProRail heeft aangelegd goed werken en dat de dassen deze graag in gebruik nemen als nieuwe verblijfplaats.

Eind 2024 is gestart met een landelijk monitoringsonderzoek naar locaties bij het spoor waar graverij door dassen en bevers plaatsvindt of wordt verwacht. Hierbij zoekt een team van ecologen naar sporen zoals knaagsporen van bever of snuitputjes en vluchtpijpen van dassen. Op basis van de resultaten van het onderzoek kijken we waar graverij door dassen en bever extra in de gaten moet worden gehouden en waar burchten moeten worden verwijderd.

Liften en roltrappen

De langdurige stilstand van roltrappen en vooral van liften verbeterde in 2024 ten opzichte van 2023. Het aantal liften en roltrappen dat een week of langer stilstaat door storing nam met 10 à 20% af. Vanaf september 2024 nam de stilstand van liften met 30% af ten opzichte van begin 2023. Ongeveer de helft van de liftstoringen kwam door oorzaken van buitenaf, zoals wateroverlast, aanrijdingen tegen deuren en vandalisme.

Inmiddels hebben we 15 van de 17 locaties, waar herhaaldelijk vandalisme plaatsvindt, uitgerust met camera’s gericht op de liften. Op 14 van de 40 locaties die last hebben van wateroverlast  zijn technische aanpassingen gedaan om liftinstallaties beter bestand te maken tegen wateroverlast. Bijvoorbeeld door het aanbrengen van lijngoten, het aanpassen van de omliggende bestrating en het injecteren van beton in liftputten. We verwachten dat - op enkele complexe issues na - voor eind 2025 op alle 40 locaties maatregelen zijn getroffen.

Definitieve vrijgave van de liftmonitoringsdata is nog niet gelukt vanwege technische uitdagingen. En vanwege het implementeren van aanvullende wensen van vervoerders. Inmiddels is een groot deel van de issues opgelost. Op dit moment worden fysieke testen uitgevoerd en hebben we in samenwerking met DOVA (decentrale ov-autoriteiten) de betrouwbaarheid verhoogd. De komende paar maanden verwachten we het definitief vrijgeven van de beschikbaarheidsdata. Daarmee kunnen vervoerders en andere belanghebbende organisaties verder aan de slag met de implementatie van de data in de reisinformatie.

ICT-operatie en -verstoringen

In 2024 daalde het aantal impactvolle ICT-verstoringen fors: het aantal verstoringen met treinhinder is met 25 storingen gehalveerd ten opzichte van 2023 (50). Dit versterkt de dalende trend van eerdere jaren. Ook het aantal zware incidenten zonder treinhinder is aanzienlijk gedaald. De daling is het resultaat van verbeterde softwaresystemen en bijbehorende infrastructuur en aangescherpte operationele procedures en werkwijzen.

Cybersecurity

Als vitale organisatie heeft ProRail een cruciale rol in de mobiliteit van Nederland door het spoor veilig en beschikbaar te houden. In een steeds digitaler wordende wereld, waarbij samenlevingen dagelijks worden geconfronteerd met cyberdreigingen, is het aan ProRail om deze taak te vervullen. Het is essentieel om weerbaar te zijn. Daarom treffen we steeds verdergaande beheersmaatregelen op onze belangrijkste securitydossiers. We verbeteren continu onze cyberweerbaarheid om de risico's van cyberdreigingen te beheersen en te voldoen aan de steeds uitgebreidere wet- en regelgeving op zowel Nederlands als Europees niveau.

Het aantal cyberaanvallen uitgevoerd via leveranciersketens neemt wereldwijd sterk toe. ProRail neemt continu maatregelen om cyberrisico’s te mitigeren.

Met getroffen maatregelen zorgen we dat we voorbereid zijn op de uitdagingen van de toekomst.

Spoorsecurity

In 2024 zijn 16 meldingen (2023: 9) gedaan van verdachte objecten die invloed hadden op de treindienst.

Binnen het domein Security liepen in 2024 diverse programma’s en ontwikkelingen. De belangrijkste zijn:

  • Het programma Toegangsbeheer, gericht op verbetering van de fysieke beveiliging van ProRail assets en het inrichten van het aanmeld-, accreditatie- en toegangsverleningsproces.

  • Het programma implementatie van een Smart Monitoring Room (SMR). Dat betekent dat cameratoezicht en actieve monitoring continu inzicht geven in de situatie ‘buiten’.

  • Het programma Prevent Project, gericht op lokalisering van verdachte objecten.
