Verbindt

Toekomstbeeld Openbaar Vervoer (TBOV) 2040

Het ministerie van IenW startte in 2024 het gesprek met partijen van Toekomstbeeld OV (regionale overheden en spoorsector) over herijking van het programma TBOV. We willen beter aansluiten op gesignaleerde uitdagingen in de situatieschets Toekomstbeeld OV 2040. Hierbij staat een brede mobiliteitsbenadering centraal (conform Mobiliteitsvisie 2050), en de inzet van de juiste modaliteit (en het juiste ov) op de juiste plaats en tijd.

In 2024 stelde de stuurgroep Toekomstbeeld OV het definitief ontwerp vast van de landelijke doorgroei referentiedienstregeling op basis van 7½ minutentreinen. Een duidelijke doorgroeireferentie maakt voor lopende en toekomstige spoorprojecten inzichtelijk met welke intensievere gebruikseisen nu al rekening kan worden gehouden.

Insteek is om de doorgroeireferentie voorafgaand aan elke nieuwe Integrale Mobiliteitsanalyse (IMA) te actualiseren op basis van de dan laatste afspraken en inzichten. Hiermee kan de doorgroeireferentie bij elke IMA worden doorgerekend als aanvulling op de vastgestelde dienstregeling Programma Hoogfrequent Spoorvervoer (met 10 minutentreinen).

Actieagenda OV-knooppunten

In 2022 is in samenwerking met regionale stakeholders gewerkt aan een Actieagenda OV- knooppunten, als uitwerking van de Ontwikkelagenda Toekomstbeeld OV 2040. In deze agenda worden knooppuntontwikkelingen uitgewerkt tot het agenderen van zogenoemde focusknooppunten. We doen dit op basis van beschikbare en ontwikkelde knooppuntdata. Focus wordt bepaald aan de hand van een datagedreven analyse van de knooppuntontwikkeling. Dit gaat in nauwe samenwerking met onder andere gemeenten, provincies en NS Stations. Voor de jaarlijkse update van de lijst van focusknooppunten per landsdeel is de relatie met de Landelijke Netwerkuitwerking Spoor van Toekomstbeeld Openbaar Vervoer (TBOV) relevant. Net als ontwikkelingen als NOVEX en Versnellingsgelden Woningbouw en Mobiliteit (WoMo).

ProRail en stakeholders zijn in Q4 2024 gestart met actualisatie van de knooppuntopgaven in het kader van de ‘Actieagenda OV Knooppunten’. De lijst is naar verwachting in Q1 2025 gereed. Aan de hand van deze agenda kunnen partijen OV-knoopstudies in gezamenlijkheid prioriteren en in gesprek gaan over ontwikkelingen met invloed op het goed functioneren van knooppunten. In het geval van ProRail de stations. Voordeel is dat we samen integraal naar het station en de stationsomgeving kijken waardoor verrassingen worden voorkomen. Financiering van focusknooppunten blijft een uitdaging.

Het Bestuurlijk Overleg (BO) MIRT voorziet deels in (rijks)financiering hiervan, in enkele gevallen komt financiering voor stations uit het Mobiliteitsfonds.

Technical Specifications for Interoperability (TSI)

ProRail is actief betrokken bij het beoordelen van Europese concept- teksten van de TSI Telematics die in 2024 zijn gepubliceerd. TSI Telematics regelt de digitale informatie-uitwisseling tussen bijvoorbeeld vervoerders en ProRail. TSI Telematics vervangt de bestaande TSI TAP (telematics applications for passenger service) en TSI TAF (telematics applications for freight service). Voor TSI TAP en TSI TAF heeft ProRail in 2024 verbeteringen doorgevoerd in het bestelproces van treinpaden.

Eind 2023 zijn nieuwe versies vastgesteld van TSI Operations (OPE) en TSI Control Command and Signalling (CCS). Beide hebben invloed op de technische en operationele processen en procedures binnen ProRail. In samenwerking en in afstemming met vervoerders onderzochten we in hoeverre ProRail voldoet aan de nieuwe en aangepaste eisen van de TSI’s, en welke aanpassingen eventueel nodig zijn. Voor TSI OPE zijn alle veranderingen verwerkt. Voor TSI CCS hebben we acties uitgezet om de veranderingen zo snel mogelijk te verwerken. De Europese Commissie heeft aangekondigd dat medio 2025 een amendement op de TSI CCS wordt gepubliceerd.

In 2024 stelde de stuurgroep Toekomstbeeld OV een nieuw plan op voor de landelijke dienstregeling met treinen elke 7½ minuut, waarbij op basis van data de gebruikseisen voor lopende en toekomstige spoorprojecten in kaart werden gebracht.

ProRail verdubbelt spoor Rijswijk - Delft Campus voor betere doorstroming

ProRail verdubbelt het spoor tussen Rijswijk en Delft Campus om meer treinen te laten rijden. Daarnaast wordt een onderdoorgang aangelegd bij 't Haantje, dit verhoogt de capaciteit en vermindert wachttijden.

Behandel- en opstelcapaciteit

ProRail heeft in 2024 enkele grote infraprojecten opgeleverd waarmee we de totale capaciteit voor het behandelen en opstellen van reizigers-materieel hebben uitgebreid. Op emplacement Leeuwarden zijn vier oude sporen vervangen en op emplacement Hoofddorp is de capaciteit met vier nieuwe behandel- en opstelsporen uitgebreid.

Voor Hengelo is de beslissing genomen om voorzieningen te realiseren die nodig zijn om reizigersmaterieel te kunnen behandelen dat in Hengelo wordt opgesteld. Realisatie van dit project is gepland in 2025.

We hebben de planning- en studiefase van het project Rotterdam Noord Goederen afgerond. Na een positief projectbesluit in Q1 2025 realiseert ProRail op deze locatie vier nieuwe behandel- en opstelsporen. De indienststelling staat eind 2027 gepland.

We startten in 2024 met de verkenning voor de MerwedeLingelijn. We onderzoeken de opties om de verwachte groei van het materieelpark te behandelen en langs die lijn op te stellen.

ProRail heeft een emplacementenvisie opgesteld om de verwachte groei naar behandel- en opstelcapaciteit op lange termijn te kunnen opvangen met zo min mogelijk extra ruimtegebruik in binnenstedelijk gebied. Deze visie vormt de basis voor de gesprekken met vervoerders en overheden over toekomstplannen van emplacementen. Ook geeft de visie richting aan toekomstige uitbreidingsprojecten.

Capaciteitsverdeling dienstregeling 2025

De capaciteitsverdeling 2025 is tijdig afgerond. We hadden te maken met nieuwe variabelen die de verdeling complexer maakten. Zo moesten we voor heel 2025 rekening houden met de werkzaamheden aan het Derde Spoor in Duitsland (“de 80-weekse”). Deze zorgt heel 2025 voor een enkelsporige situatie bij de grens Zevenaar-Emmerich. Ook zijn er periodes van gehele sluiting met als gevolg een langdurige herroutering via andere grensovergangen met Duitsland. Het zwaartepunt ligt bij Venlo grens. Ook de nieuwe vervoerconcessie voor het hoofdrailnet en de toename van aanvragen van Open access treinen (nationaal en internationaal) maken de verdeling complexer.

ProRail wil het goederenvervoer stimuleren door een dienstverlening aan alle vervoerders te faciliteren: effectief, efficiënt en veilig.

Dat de open access tot aanpassing van onze werkwijze leidt, bleek in 2024 ook uit het oordeel van de Autoriteit Consument & Markt over een klacht van Arriva. Die werd door de ACM deels gegrond verklaard.

We gaven extra aandacht aan het robuuster maken van de dienstregeling 2025 op basis van inzicht in vertragingsgevoelige situaties in de vorige dienstregeling 2024 en stringenter vasthouden aan logistieke normen. Dit deden we samen met betrokken spoorwegondernemingen. Waar mogelijk hebben we meer spelingsruimte gecreëerd, met inachtneming van logistieke normen en spelregels van capaciteitsverdeling.

Time Table Redesign

Op Europees niveau is het proces van capaciteitsmanagement en capaciteitsverdeling herontworpen. Dit nieuwe proces heet Time Table Redesign (TTR). De EU heeft een conceptverordening opgesteld die TTR juridisch verplicht stelt naar verwachting vanaf dienstregeling 2030.

In december 2024 is de capaciteitsstrategie voor 2028 gepubliceerd. ProRail heeft hieraan bijgedragen in samenwerking met andere Europese infrastructuurbeheerders. Hierdoor sluit het document beter aan bij de behoeften van internationale vervoerders.

Een onderdeel van TTR is het capaciteitsmodel. In dit model geeft ProRail anderhalf jaar voor de start van een nieuwe dienstregeling aan welke beschikbare capaciteit er in de toekomst op het netwerk wordt verwacht. ProRail heeft dit model in juni 2024 gepubliceerd en aangegeven welke capaciteit er beschikbaar is op de internationale trajecten in dienstregeling 2026. ProRail publiceert dit model op informatieve basis. Zo kunnen we ervaring opdoen met het nieuwe proces, vooruitlopend op de komst van de nieuwe EU-wetgeving waarin dit verplicht wordt voor het hele spoornetwerk.

ProRail heeft een plan van aanpak opgesteld om tijdig aan de nieuwe EU-verordening over gebruik van capaciteit op het spoor te voldoen en om TTR te implementeren. In dit plan staat welke procesveranderingen en softwareontwikkelingen de komende jaren nodig zijn.

In 2024 plaatsten we informatie over TTR en andere Europese ontwikkelingen waarbij ProRail betrokken is, op de ProRail-website.

Spoorgoederenvervoer

Modal shift

Ontwikkelingen maken realisatie van de modal shift voor goederen uitdagend. In 2024 zijn enkele vervoersstromen verschoven naar een buitenlandse haven, andere zijn van modaliteit veranderd. Dit komt mede door de dalende concurrentiepositie van spoorgoederenvervoer. We zien grote potentie voor deze modaliteit, prognoses ondersteunen dit beeld. Het bieden van een robuust multimodaal transportnetwerk is van onmisbare waarde. ProRail ondersteunt waar mogelijk initiatieven gericht op modal shift in het goederenvervoer. Het verlagen van de opsteltarieven per 2026 draagt hieraan bij.

740 meter sporen

We investeren in faciliteiten voor langere goederentreinen. Hiermee verbetert de concurrentiepositie van het spoorgoederenvervoer in Nederland en Europa. Een langere goederentrein zorgt voor lagere vervoerskosten per vervoerde eenheid en we vergemakkelijken de verschuiving van vervoer over de weg naar het spoor: een goederentrein van 740 meter vervangt 56 vrachtwagens.

Goederenvervoer per spoor draagt ook bij aan minder CO2-uitstoot en zorgt voor minder drukte op de weg. Dit wordt aangejaagd vanuit de Europese Green Deal. Hiermee geldt een EU-verplichting (TEN-T) om met 740 meter lange treinen te kunnen rijden.

Op een aantal plaatsen is het spoor al klaar voor 740 meter lange goederentreinen. Het emplacement Maasvlakte en het A15-tracé van de Betuweroute zijn gereed. Voor de emplacementen Waalhaven, Moerdijk, Amsterdam Houtrakpolder, Roosendaal, Lage Zwaluwe en Rotterdam Noord Goederen werken we aan projecten om sporen geschikt te maken voor de lange treinen. Om goederencorridors geschikt te maken voor lange goederentreinen ligt echter nog een forse investeringsopgave.

De Europese Unie wil met subsidie het spoor klaarmaken voor sneller en makkelijker militair transport. Nederland heeft hiervoor als essentiële schakel in dit netwerk subsidie aangevraagd. De EU heeft in juni 2024 een bedrag van € 43 miljoen toegekend. Het reguliere goederen- en reizigersvervoer profiteert mee van deze aanpassingen.

Modernisering Kijfhoek: efficiëntere goederenafhandeling door digitale vernieuwing

ProRail moderniseert Kijfhoek met een vernieuwd digitaal heuvelsysteem, verbeterde calamiteitenwegen en blusvoorzieningen, en vervanging van sporen en dwarsliggers. De vernieuwing gebeurt in twee fasen, zodat een deel operationeel blijft.

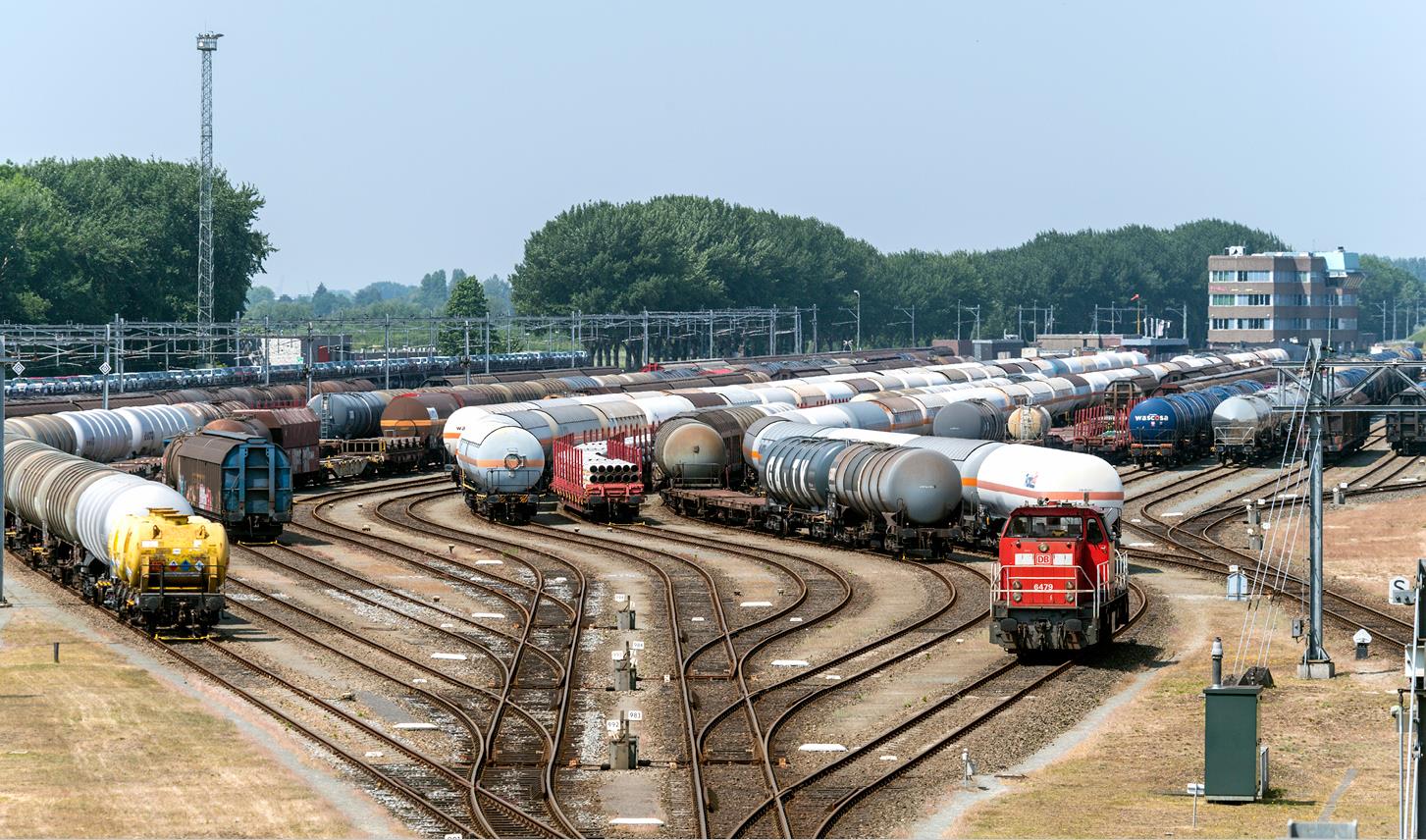

Dienstverlening Kijfhoek

De doelstellingen van ProRail zijn ongewijzigd gebleven: het verbeteren van non-discriminatoire toegang tot de dienstvoorziening Kijfhoek en het faciliteren van een dienstverlening aan alle vervoerders. Effectieve, efficiënte en veilige benutting van de infrastructuur. Dit is gericht op het faciliteren en stimuleren van het goederenvervoer per spoor.

ProRail heeft in 2023-2024 diverse onderzoeken verricht en geadviseerd om het exploitatiemodel van Kijfhoek te wijzigen, om zo non-discriminatoire toegang voor alle vervoerders te realiseren. Dit advies is als onderdeel van het Opgavenbeeld Wagenladingvervoer met sectorpartijen besproken en aangeboden aan het ministerie van IenW. Het ministerie van IenW heeft ons geïnformeerd dat zij nut en noodzaak begrijpt van de wijziging van het exploitatiemodel Kijfhoek en hierop besluitvorming zal organiseren. ProRail is in afwachting van het besluit van het ministerie van IenW.

ProRail heeft in 2024 grote vorderingen gemaakt met de vernieuwing van de dienstvoorziening. We hebben het nieuwe heuvelsysteem opgeleverd en het eerste deel van de nieuwe infrastructuur. Ook het planningsysteem voor Kijfhoek is vernieuwd. ProRail verwacht in Q2 2025 de vernieuwingswerkzaamheden van Kijfhoek volledig af te ronden.
